민주당, 8명 1심 무죄에도 사법부 공격…정치 낙인이 법치를 흔듭니다
민주당이 1심 무죄를 면죄부로 몰아붙이며 증거재판과 사법 독립을 흔들고 있습니다.
새 시공사 입찰에 앞서 공사비 산출 근거와 추가 비용의 책임을 국회가 따져야 합니다.

한수원의 체코 원전 시공협상 결렬은 사업관리의 실패입니다. 두코바니 원전 시공계약을 놓고 약 15개월 동안 실무회의만 78차례 열었지만 10월 29일 협상은 합의 없이 종료됐습니다.
한수원은 2024년 최종 입찰 당시 시공사와 금액·조건을 합의하지 못한 채 자체 산정한 가격을 제출했다고 밝혔습니다. 약 27조 원 규모의 주계약을 맺은 뒤에도 시공비를 매듭짓지 못하고 시공사를 다시 찾아야 하는 책임은 원청인 한수원에 있습니다.

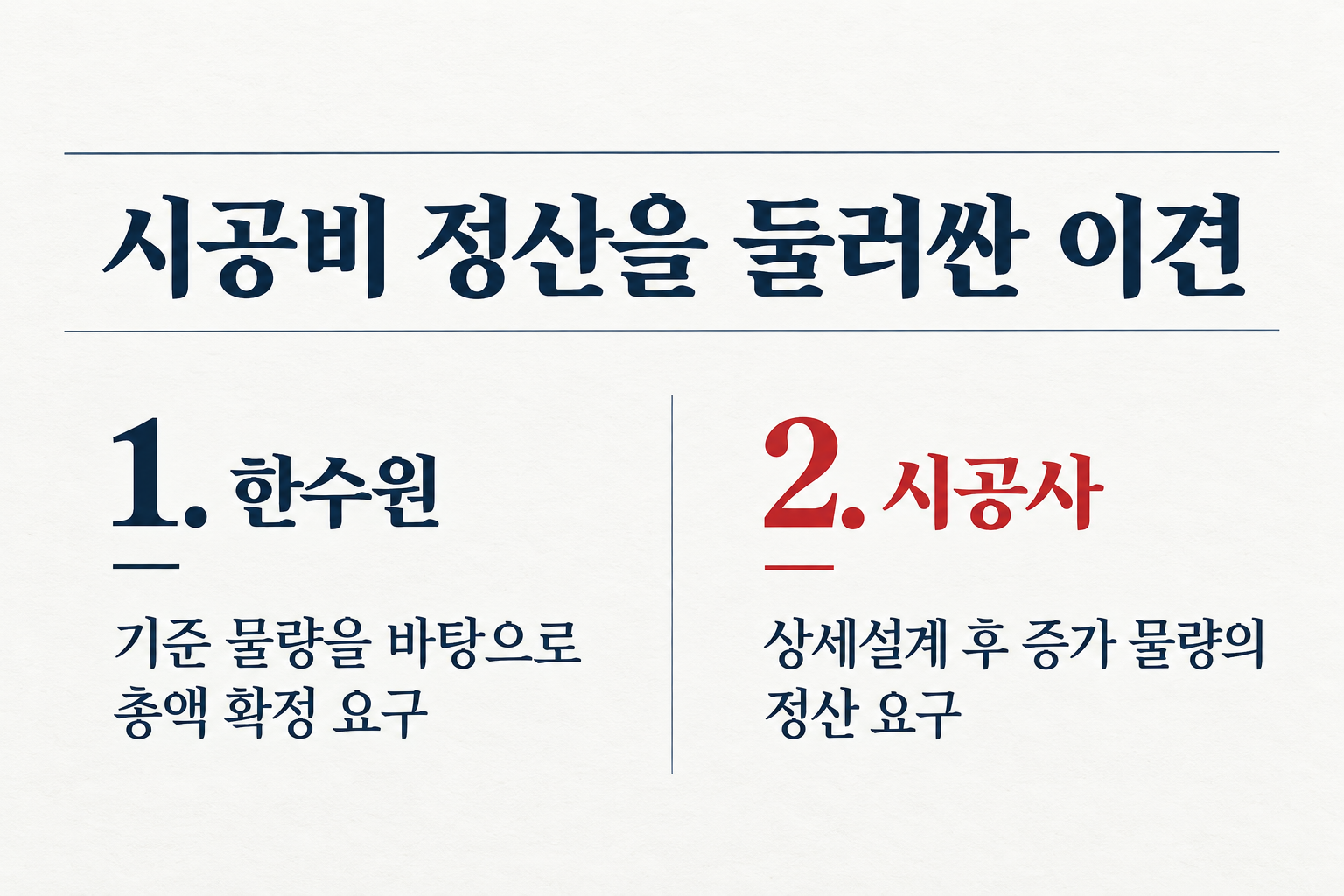

한수원은 총액확정을, 시공사 측은 상세설계 이후 늘어나는 물량의 정산을 요구하며 맞섰습니다. 대우건설은 재협상을 요구했지만 두산에너빌리티는 해당 입장문과 선을 긋고 재입찰에 참여하겠다는 입장입니다. 책임 분담 기준을 바로잡지 않고 시공사만 바꾸면 같은 갈등이 되풀이될 위험이 큽니다.

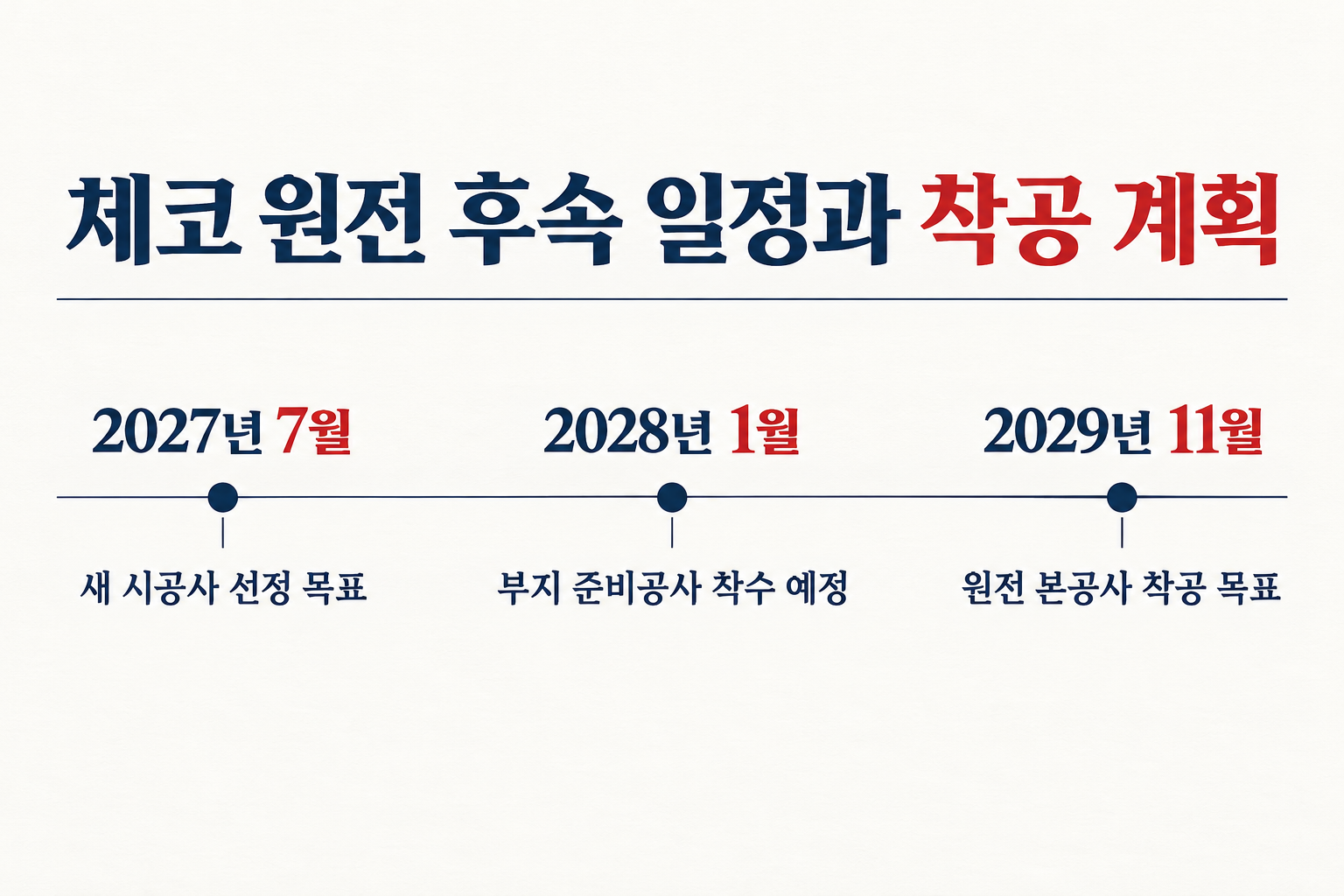

한수원은 2027년 7월 신규 시공사 선정과 2028년 1월 부지 준비공사 착수를 목표로 내세웠습니다. 공백기 필수 업무 일부를 직접 수행하거나 별도 발주해도 기존 작업물 인계와 비용 정산에 차질이 생기면 공정표는 흔들립니다.
체코 발주처와의 원전 건설 주계약은 유지되고, 본공사 착공 목표는 2029년 11월입니다. 하지만 비용이 늘거나 공정이 밀리면 한수원의 수익성과 국내 협력업체의 납품·고용 계획이 함께 흔들릴 수 있습니다.
원전 수출의 신뢰는 낙관적인 발표가 아니라 이행 가능한 공정표에서 나옵니다. 국회는 2027년 7월 계약 목표에 앞서, 입찰 공고 전까지 공사비 산출 근거와 설계 변경·공정 지연의 책임, 기존 작업물 인계 계획을 한수원으로부터 제출받아 검증해야 합니다.

한수원이 신규 시공사 선정과 계약 체결을 목표로 합니다.
두코바니 원전 부지 준비공사에 착수할 예정입니다.
이 글은 AI의 도움을 받아 작성한 논설이며, 정부·공공기관의 발표가 아닙니다.
